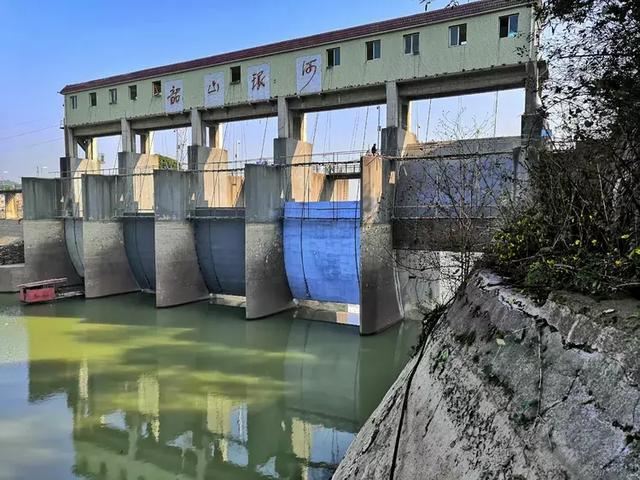

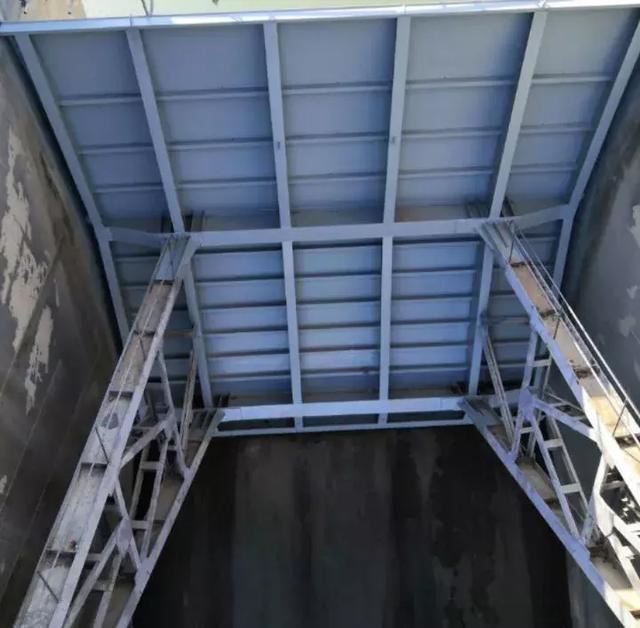

韶山灌区2019年水利建设洋潭引水枢纽11月15日空库,投入到紧张有序的泄洪闸启闭设备更换及闸门维修项目施工。12月7日8时项目工程完工五孔闸门全部落闸蓄水,涟水上游蓄水枢纽省水府庙水力发电有限公司与韶山灌区用水调度上配合密切,于12月8日零时启动一台机组发电。

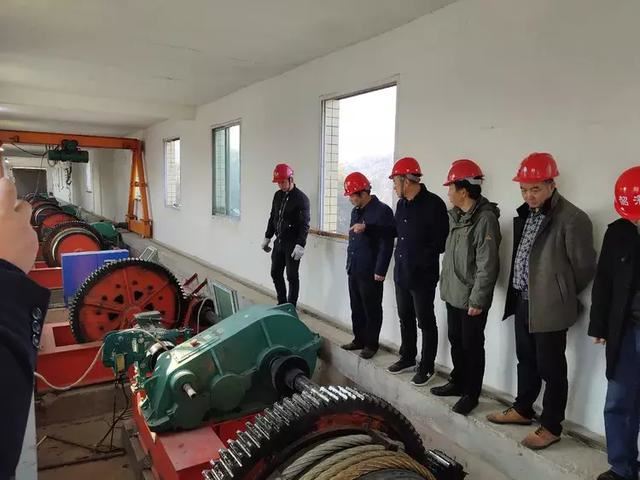

图为韶山灌区工程管理局党组书记、局长谢四清,党组成员、总工程师陈胜方到洋潭现场检查项目施工情况。
本次项目施工洋潭引水枢纽管理处负责人总结了几个特点:一是施工前期准备非常充分,材料和人员在空库前就已经到位;二是安全防范意识增强,安全措施到位,“安全就是效益”,安全促进了顺利施工;三是安排部署时期好,20多天都是施工好天气;四是工序考虑合理,紧张有序的施工,节约了施工时间。

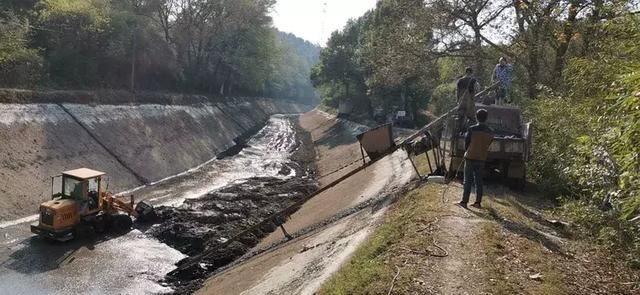

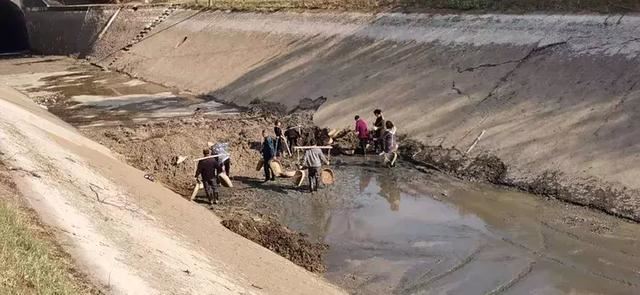

韶山灌区各干渠管理处正紧锣密鼓根据渠段情况,组织机械和人工相结合进行清淤岁修,预定12月15日韶山灌区渠道全线通水,恢复城镇及沿渠居民供水。(朱翠莲)
